西部管道公司精河县34万千瓦光伏项目跑出复工“加速度”

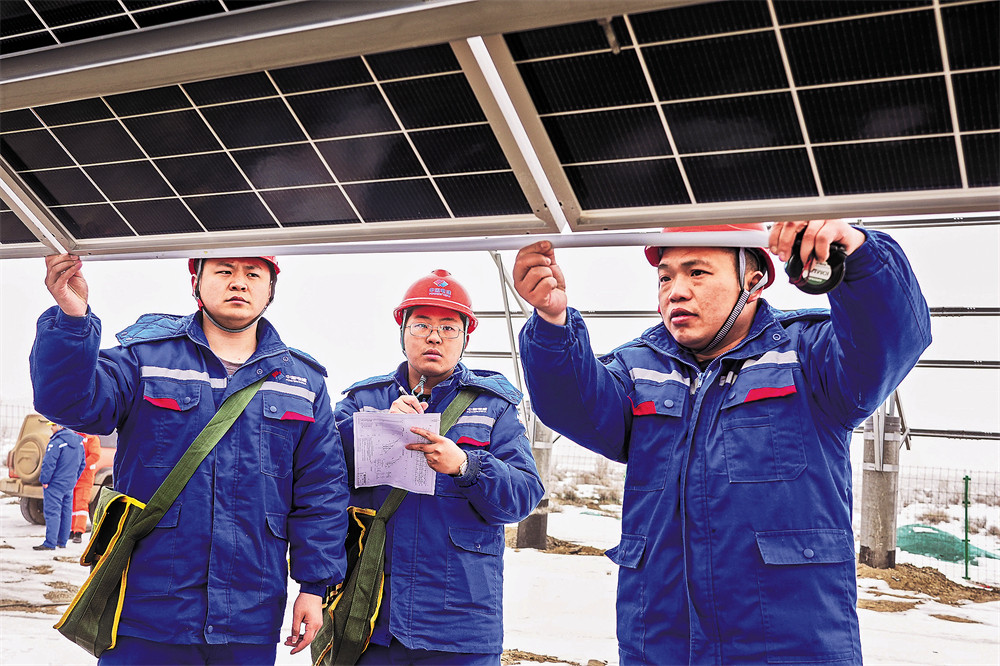

工人有序安装光伏支架及组件。 (记者段吉祥 摄)
本报精河讯 (记者段吉祥、阿曼·景克斯) 2月28日,西部管道公司精河县34万千瓦光伏项目正式拉开建设大幕。
据了解,该项目于2023年9月17日纳入自治区第二批市场化并网新能源项目清单。主要建设内容为,新建交流装机34万千瓦,220千伏升压汇集站1座,配套35兆瓦/70兆瓦时储能,通过220千伏送出线路接入赛里木750千伏变电站。
当日,记者在施工现场看到,光伏区预制桩已全部安装完成,工人相互配合有序安装光伏支架及光伏组件。国家管网集团西部管道有限责任公司精河县34万千瓦光伏项目执行经理石耕睿说:“目前,升压站综合楼、消防水池主体结构及设备基础已全部浇筑完成,正同步进行设备安装,计划2025年6月底建成并网。”
为确保项目按期建成并网,项目建设单位根据《国家管网集团工程建设项目管理办法》及时对参建人员、材料和机具进行入场报验,并积极做好复工前各项准备工作。“项目现有参建人员600余人,三月中旬施工高峰期预计达1500人。”石耕睿介绍,项目部将按照“以日保周、以周保月、以月保季、以季保年”工作思路,倒排工期、挂图作战、多点作业,持续加大各项资源投入,在确保施工安全和工程质量前提下全力推进项目进度。
据悉,该项目是西部管道公司大力践行“双碳”战略、积极落实自治区党委和集团公司党组部署的重要举措,也是该公司在新业务赛道上的首次大型实践与探索。项目建成后,年均发电量约5.9亿千瓦时,将使西部管道公司绿色电力消费占比提高至35%,每年可减少二氧化碳排放35.6万吨。
