总投资32.56亿元!“疆电外送”第四通道配套750千伏电网项目加快核准落地
天山网-新疆日报讯(记者石鑫报道)近日,疆电(南疆)送电川渝特高压直流工程正式获得国家发展改革委核准批复,标志着“疆电外送”第四通道建设迈出决定性一步。自治区发展改革委、自治区能源局第一时间联动发力,同步开展送端750千伏接入及配套电源送出工程核准工作,全力保障配套电网与外送通道建设时序相衔接,推动配套750千伏输变电工程尽快开工建设。

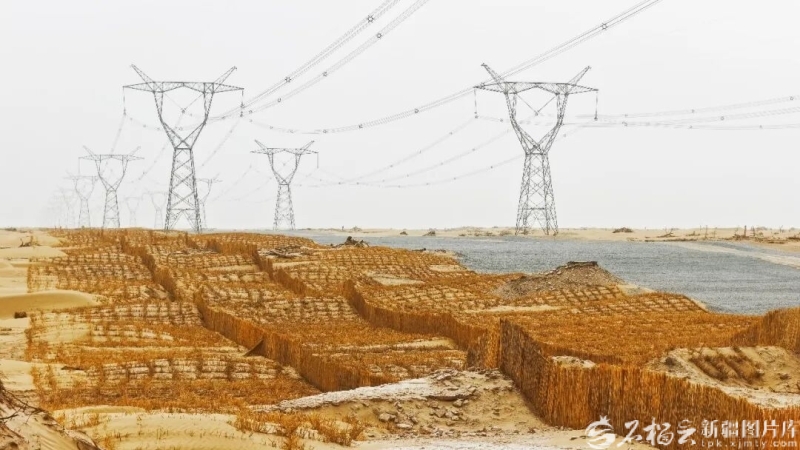

“疆电外送”第四通道电源项目生态治沙工程现场。图/若羌县融媒体中心提供
疆电(南疆)送电川渝特高压直流工程起于新疆巴音郭楞蒙古自治州,止于四川绵阳,全长1995.6公里,总投资约306亿元,预计2027年开工。作为该工程配套火电电源,南疆首个千万千瓦级“沙戈荒”风光火储外送基地项目于2024年9月28日在若羌县开工。
该工程配套750千伏电网项目总投资32.56亿元,计划新建750千伏线路268.1千米,新建750千伏变电站2座,新增变电容量900万千伏安。项目建成后,将充分满足配套火电和新能源的汇集送出需求,有力提升疆电外送整体能力,对保障国家能源安全、促进区域协调发展具有重大战略意义。
自治区发展改革委和自治区能源局将会同国网新疆电力有限公司,系统梳理开工前期手续关键节点,并联推进手续办理与开工准备,力争工程早日开工、早日投产,推动项目尽快发挥保供效益与战略效益。
新疆作为国家“三基地一通道”、全国能源资源战略保障基地,目前已形成“内供八环网、外送五通道”主网架格局,建成全国750千伏变电站数量最多、750千伏线路里程最长的省级电网,为大规模风光电力就地消纳、跨区外送提供坚实保障。截至8月底,2026年疆电外送电量达到1151.31亿千瓦时,其中新能源外送电量占比39.5%。
